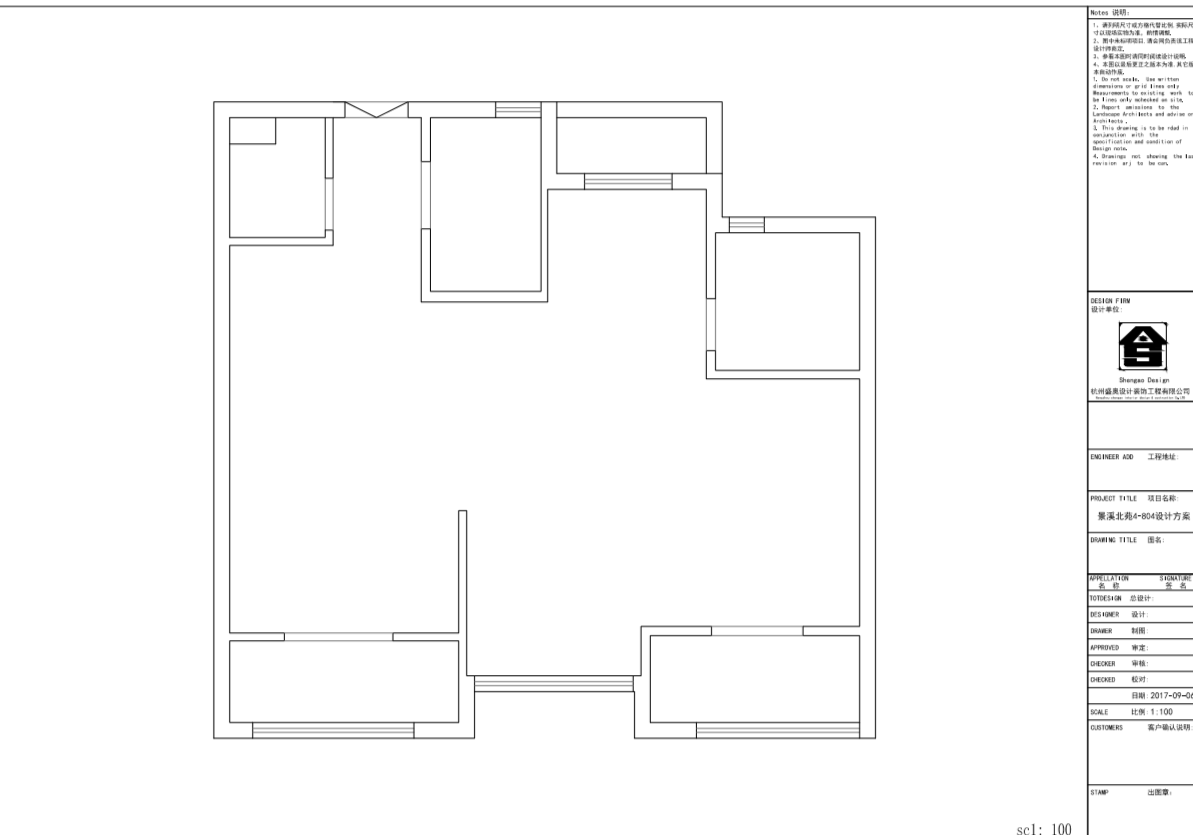

户型分析,对于89方刚需房来说,这个户型是比较方正得房率比较好的,唯一的缺点在于,89方原始格局有三房两厅一厨两卫,使得没空间都变小了好多,特别是客餐厅,客卫放到了入户门旁,一是鞋柜没地方摆放,二是餐厅变得拥挤不堪,三是增加了过道长度浪费了空间。对于储物来说,每个房间都很拥挤导致舒适度和储物都不是很充足,厨房相对比较小,水槽灶台加个冰箱后,切菜的操作台面都没了,更何况厨房的一些电器摆放位置,对于阳台来说,两个阳台分离,没有打同两个阳台都很小,刚好满足功能性需求,所以针对这个户型来说急需解决的一是拥挤,而是收纳问题!

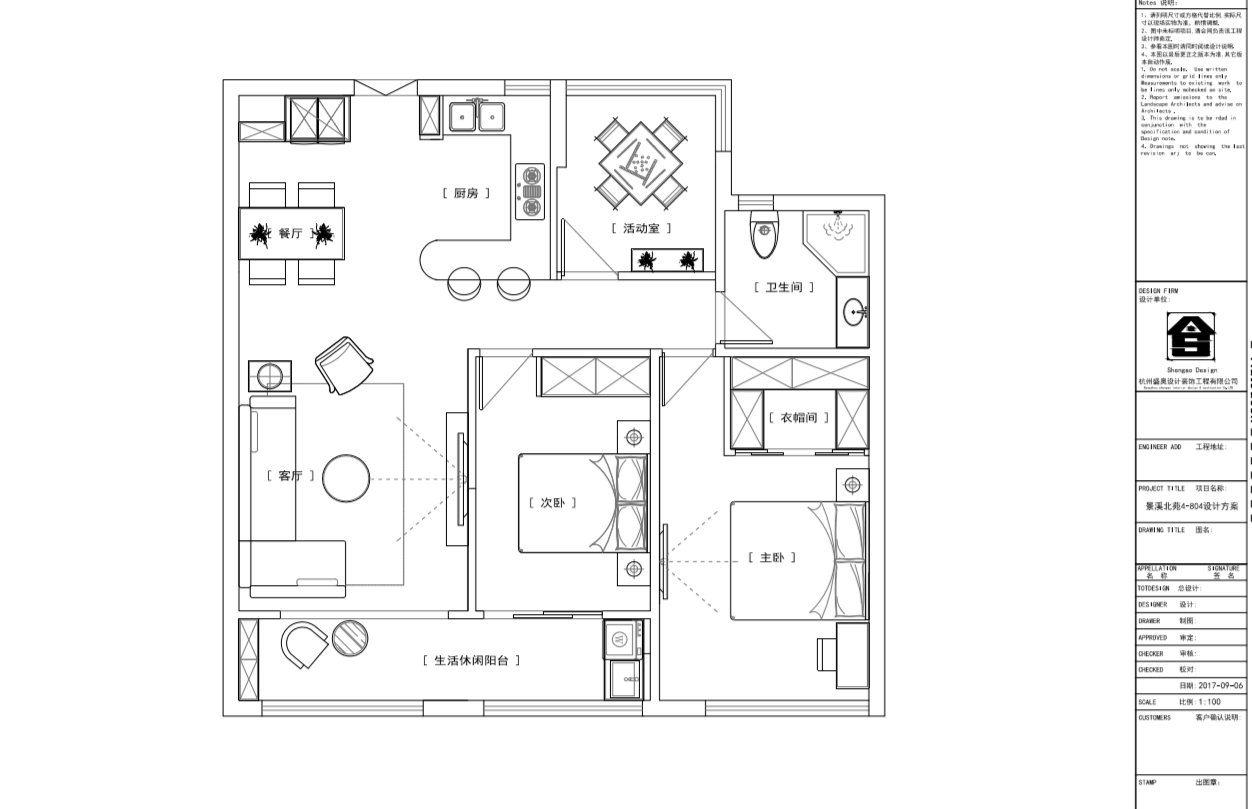

业主自家的居住要求,三口之家,保留三房,留一备用房,客餐厅想变大些,两卫没必要,保留一卫。再根据户型缺点不难判断,这稿设计从进门把客卫取消,把鞋柜归到进门左右手,再把厨房的冰箱拿出来,来扩大厨房台面及柜子的储物空间,同时餐厅位置也变得相当舒服,厨房由封闭式厨房改成开放式厨房,使客餐厅视觉上扩大了一个厨房的位置,

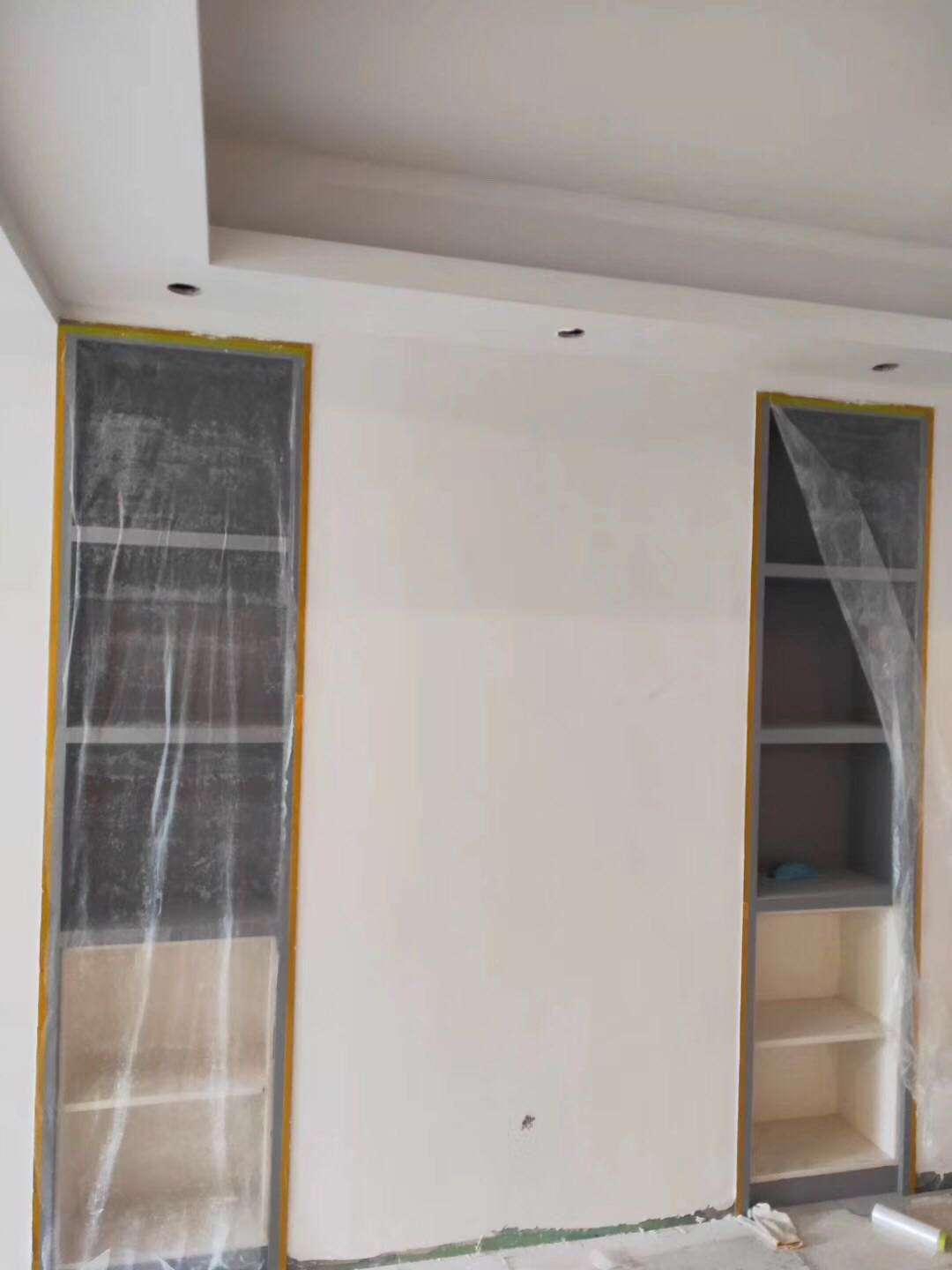

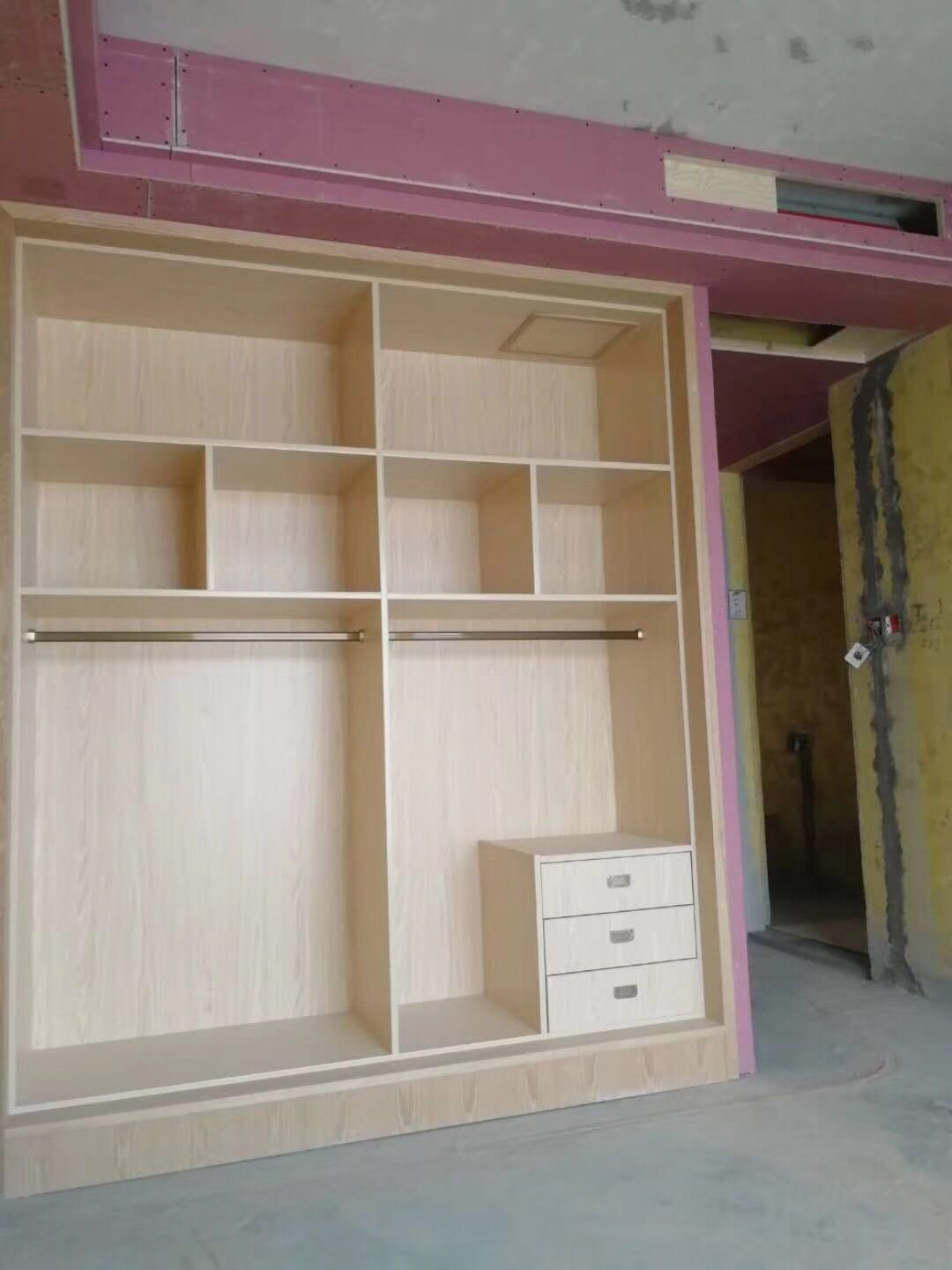

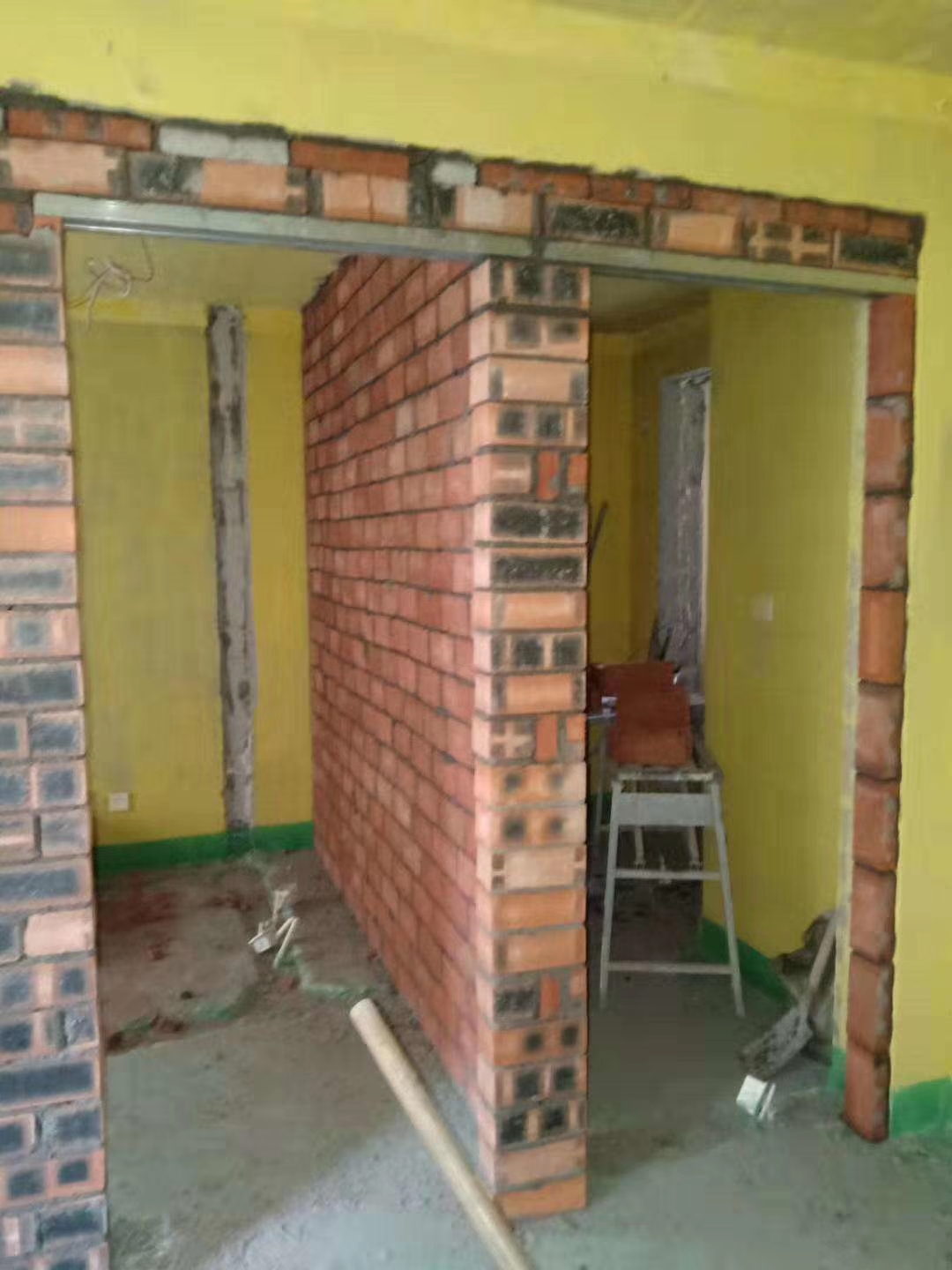

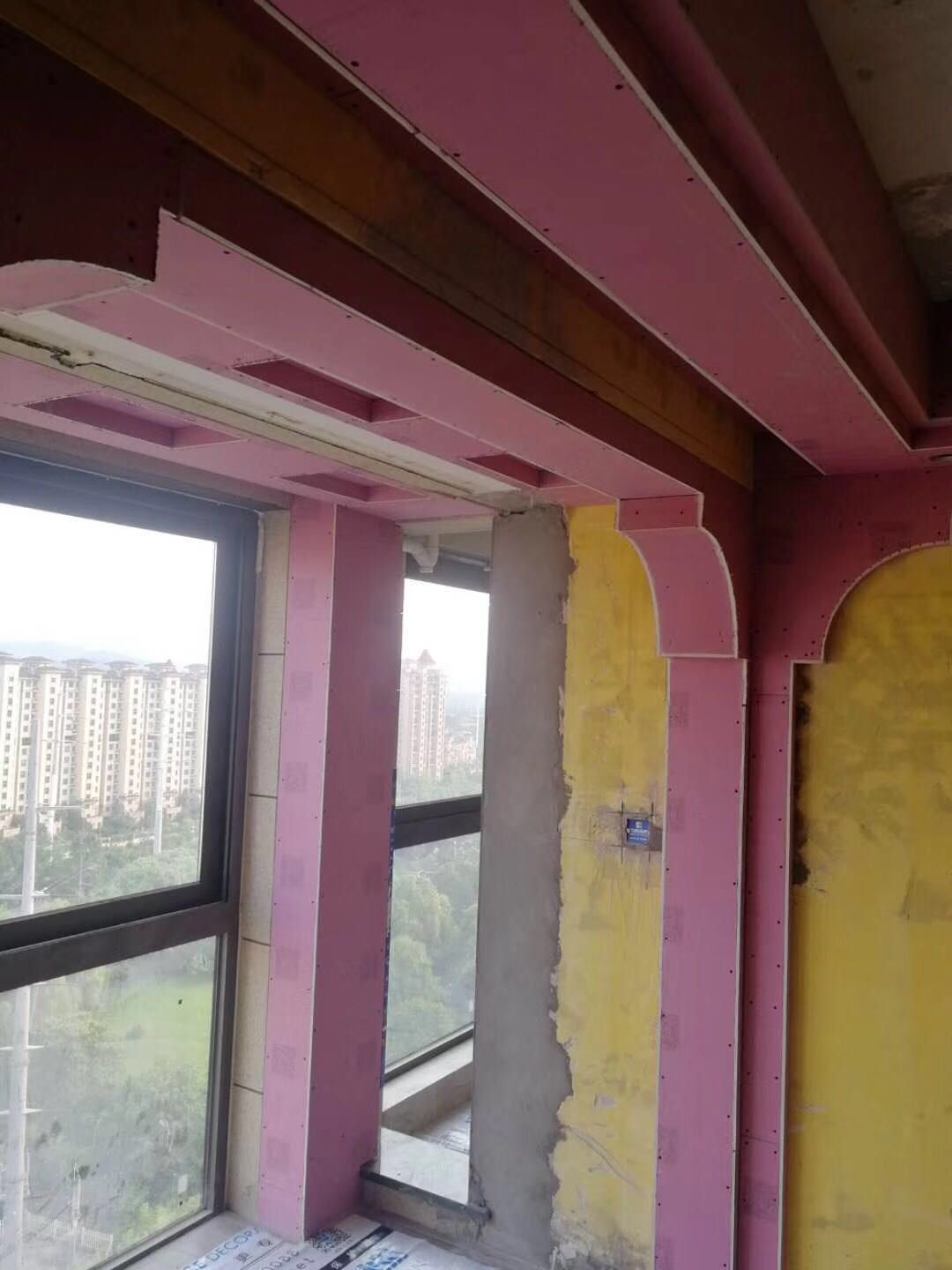

也使过道用上,不再显得拥挤。阳台把次卧室的区域现浇出去,和客厅阳台打通,让生活阳台于休闲阳台并存,不仅保留了功能性也增加了舒适性,主卧室的阳台打通,卧室往外移,衣帽间的区域也出来了,同时解决了房子储物的问题,通往卧室的过道及阳台做上收纳柜,扩大储物空间!至此保留功能扩大视觉空间,增加收纳的问题全部解决了!

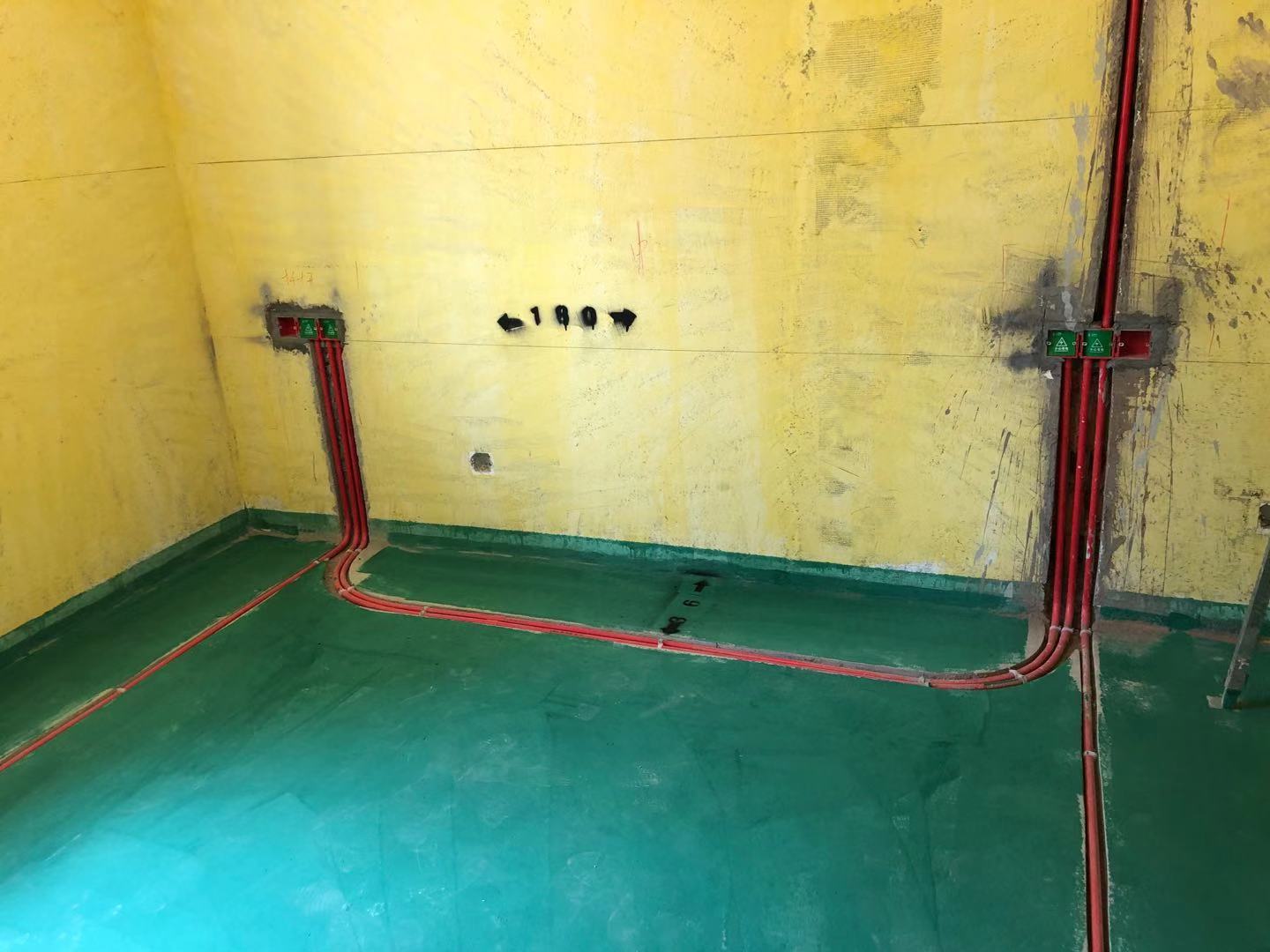

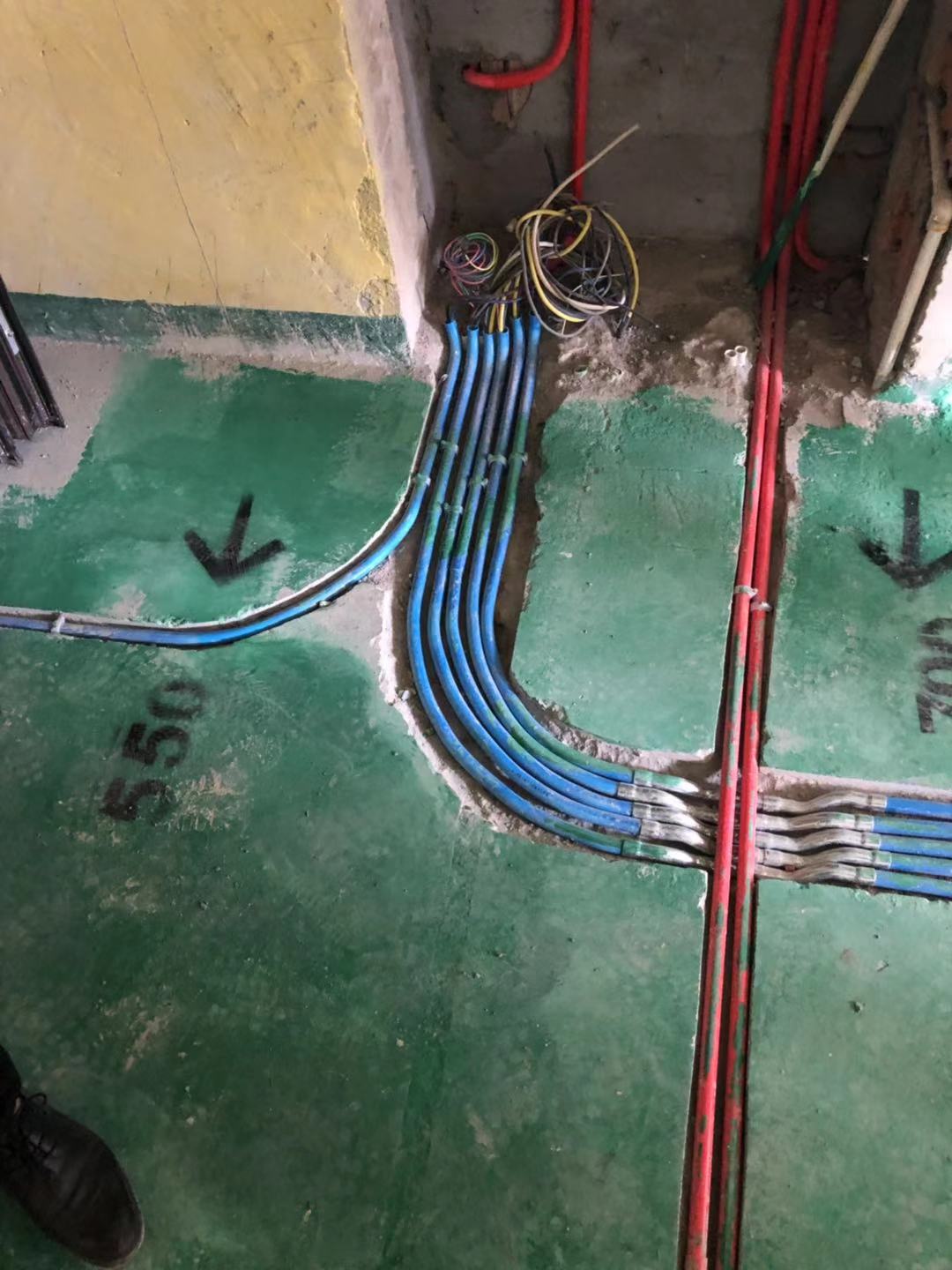

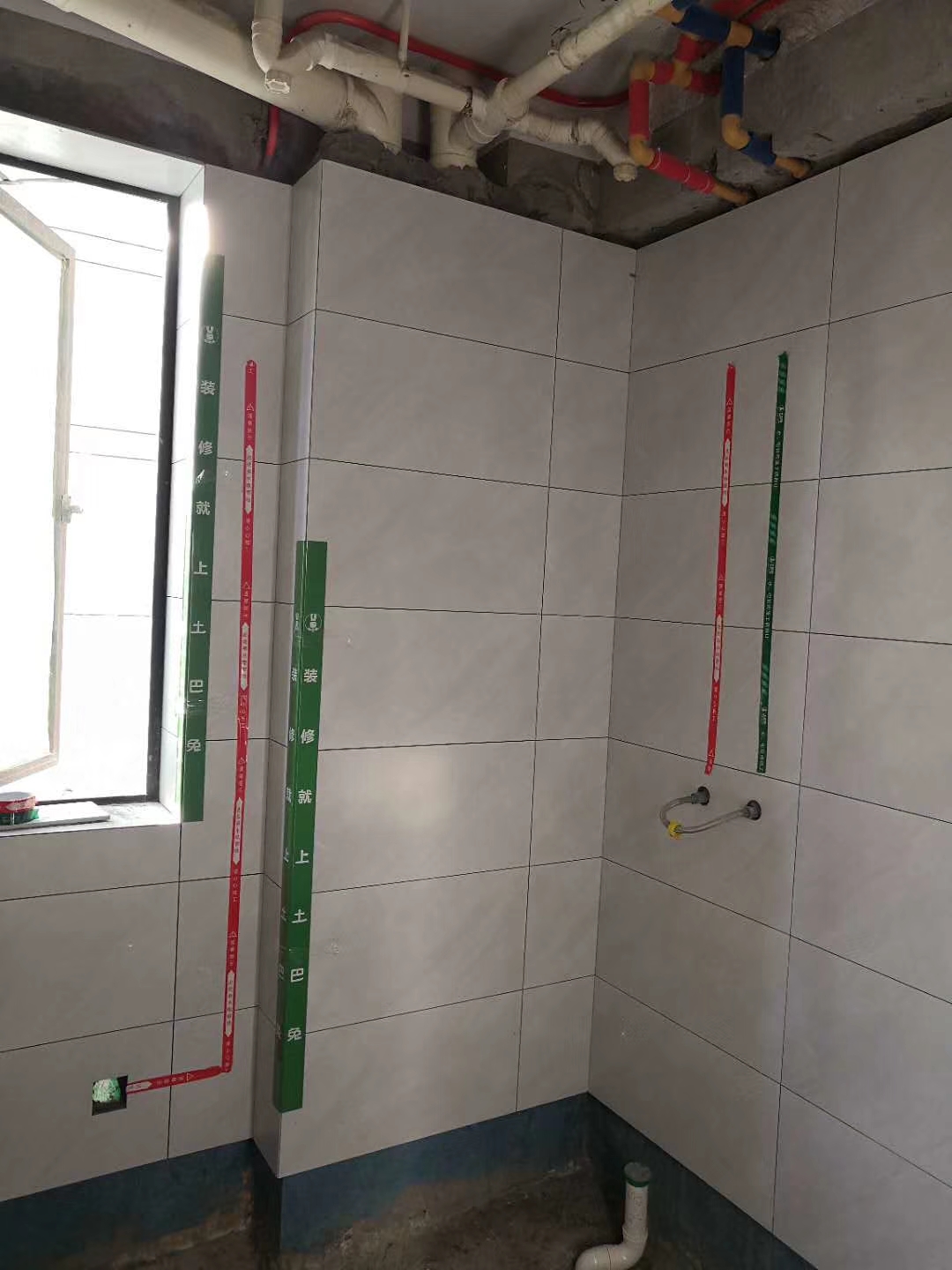

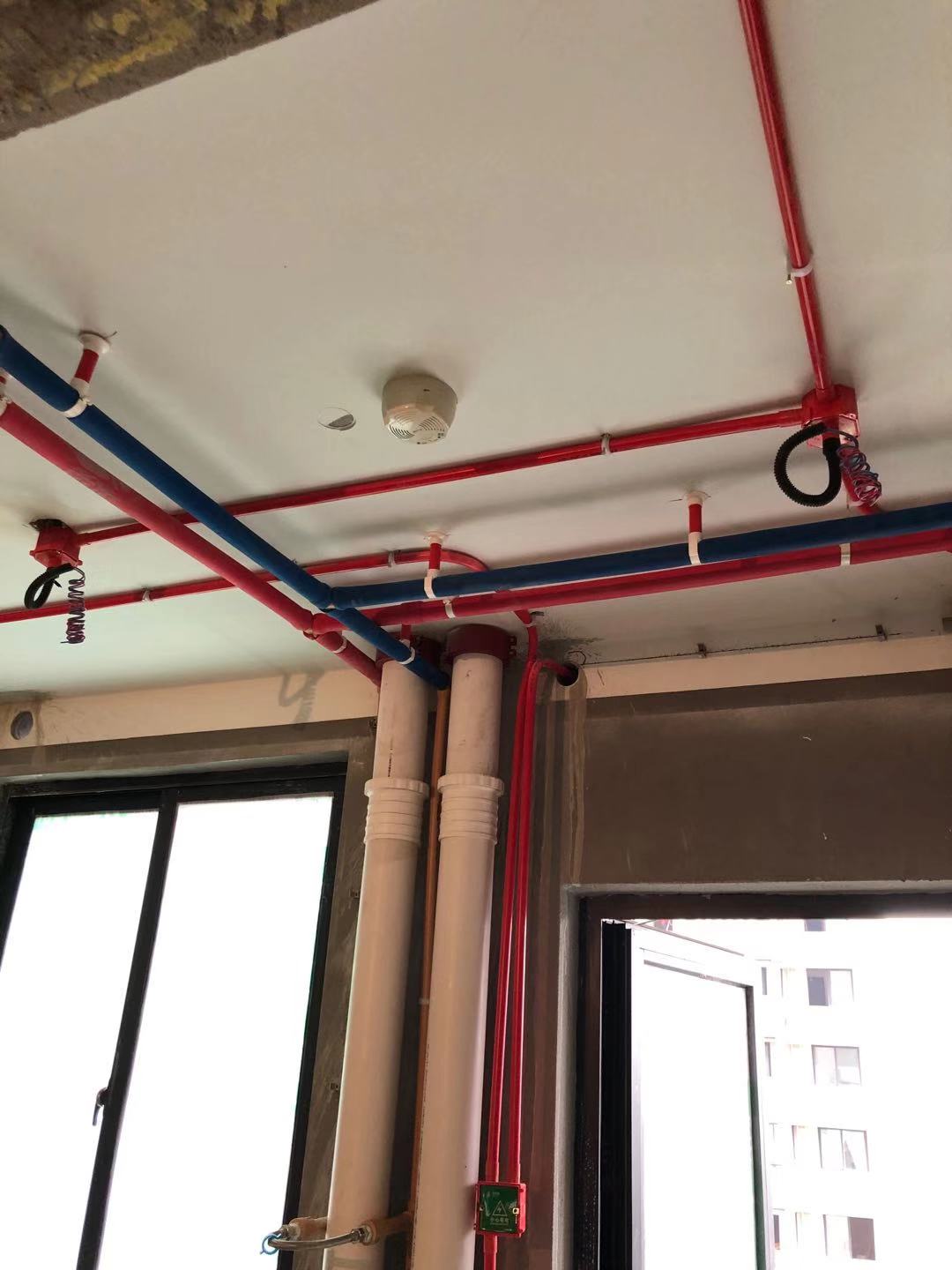

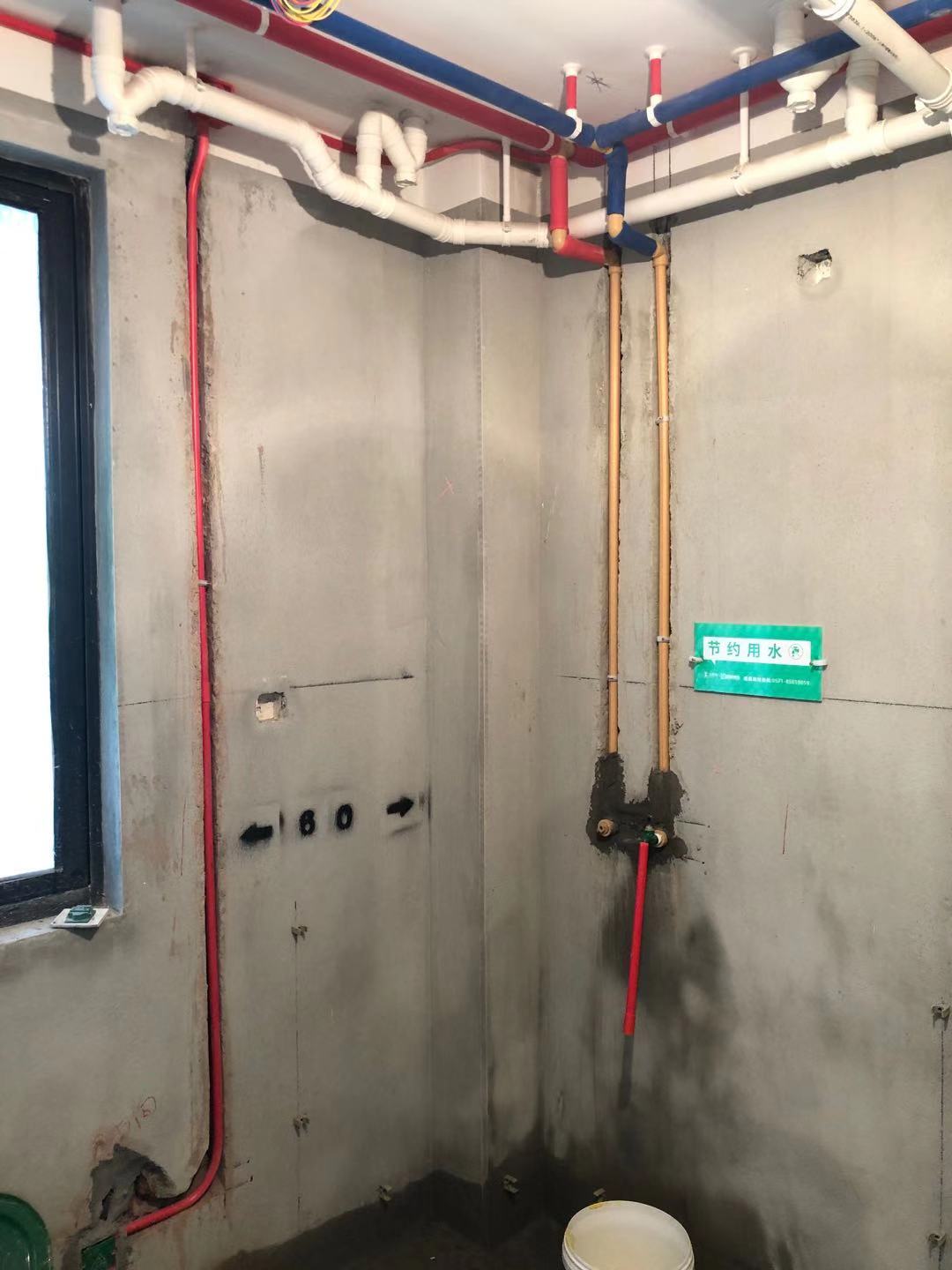

施工说明:水电对接。 水电开槽墙地面,墙面横槽不能超过一米。除厨房水槽下方和个别区域实际情况来定。 有剪力墙处尽量不要把主钢筋切断。尽量移位避开。墙面不能在一个位置正反面同时开槽,避免破坏墙体。开槽深度和宽度一般按线管的。1.5倍计算。25线管,直径是两公分,也就是深度三公分,宽度三公分。 线盒安装平整。强弱电箱,线盒用索姆(锁扣)连结,每个房间线盒安装允许半公分以内误差。厨房卫生间贴瓷砖墙面允许两毫米误差。 电线管顶面,墙面,地面布管垂直平整,固定牢固。电线管布管,建议强弱电零交叉。(实际情况如果个别区域没办法避免,就用锡箔纸或者金属桥湾做过度抗干扰处理)。总开带漏保,冰箱从总开上方走带漏保。万一有问题空开带漏保也会跳闸) 给水管安装。焊接头牢固方正,墙面顶面水管布置平整,垂直。顶面固定管卡固定转角处15~20公分左右,中间间距60公分左右。焊接是否牢靠,主要以给水管打压为准6~8MPa,(买的给水管都是厂家上门打压) 地面排水管,连接处有多处分头需用斜三通,弯头处与原先地漏位置衔接处尽量插紧,避免有间隙渗水。排水管焊接连接件打胶均匀,避免渗水。并注意地漏位置与坡度。避免返工或者地漏反水。 因水电开槽,局部墙面粉刷层有轻微空鼓。如有需铲掉,重新粉刷修补。 主客卫生间墙面修补完成后。墙面涂刷1~2遍防水。涂刷墙面高度最好置顶或者是最上方贴砖位置,一般常规高的是2米4。(墙面一般使用通用型或者是墙面防水。) 地面防水在施工前。需用水泥砂浆,加防水剂,瓜子片浇筑2~3公分厚收光找平,主客卫生间四周阴角处做r角,(45度钝角)在涂刷柔韧性防水。从墙角跟上去30公分一圈四周。涂刷地面防水时,需横向竖向十字交叉涂刷三遍。在安装门槛石。卫生间门槛石需湿铺,淋浴房挡水条安装前里面需灌浆,与墙面衔接左右两侧间隙处涂刷堵漏王或者是防水。(如果是地面防水做好,先做闭水试验门槛石和挡水条,后面再安装。那安装门槛石或者挡水条和地面衔接处需重点做防水,二次涂刷) 一般瓷砖墙面贴好后,3~5天才初步检查空鼓。泥木验收时再重新复查一遍。单块瓷砖允许范围是15%空鼓,整面墙是5块砖在10%以下。如果5块砖在10%以上需更换处理。 检查瓷砖表面垂直度,平整度在2~3毫米左右。阴阳角是否方正方误差在三毫米左右。瓷砖所有拼缝大小是否均匀。面坡度大于5%(就是半公分以上),卫生间干区地面坡度要大于3%到5%(就是三毫米到半公分左右,有漏排水通畅。 用木工板,七字转角连接成整体。) 封石膏板,空调出风口回风口需用石膏整板。7字转角需用整版。石膏板与石膏板之间预留缝隙半公分左右。 所有门套基层最好不要直接落地,地面完成面,最好抬高一公分以上。卫生间厨房门套基层需增加防潮纸。 现场制作的柜子。横向竖向平整牢靠与墙体连接牢固。免漆板柜子里面的隔板不能有明显爆边。或者是刚排钉钉眼。收口条固定牢固,不能有明显松动。柜体下方外口挡板里面需横向增加木板或者中间增加支撑脚。避免下方柜体受力变形。 全房油工基层施工 全房墙顶面有,铁钉木屑或者膨胀螺丝需清理干净。全房墙面顶面,滚刷胶水或界面剂。新老墙衔接处,水电开槽位置,石膏板顶面,或墙面,石膏面层拼缝处。需填拉法剂(填缝剂),零星修补位置。原墙面老盒子废弃不用的,水泥沙浆封堵掉的位置。用牛皮纸粘贴,做抗裂处理,全房阴角阳角,需用阴阳角条修直修正。再用2米大板检查墙顶面,在用找平石膏,做基层修平墙顶面,再做2~3遍腻子。每一遍要等基层干透,在上面做一层(,如果做有颜色的乳胶漆。建议砂纸打磨完成后,全房批腻子膏,盖掉全房批刮印子,凹凸面以及气孔,再用细砂纸轻微打磨,打磨时全房带灯照,一边打磨一边照)。顶面底漆做好,直接做面漆。墙面要等到家里面木地板踢脚线,门套,成品柜子全部安装到位,修补好后,再整体刷底漆等家具基本进场,等快要做保洁时全房涂刷乳胶漆,避免全房到处磕碰。
